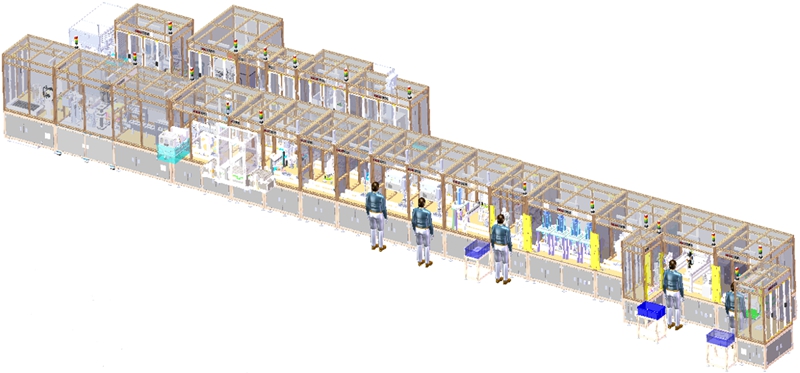

装配:
一、定子总成:
1.定子铁心上料与线桥装配;
2.绕线机;
3.人工剪线与安装铜条;
4.机械手铜条焊接;
5 外壳打码压装;
6.外壳涂油与轴承装配;
7.流至电液机总成
二、转子总成:
1.机械手拿取组装 人工上料组装;
2.将转子轴压入转子铁芯内,进行转子充磁;
3.将转子两端轴承压装到位;
4.流至电机总成工站;
三、电机总成:
1.机械手拿取组装 人工上料组装将转子总成与定子总成进行合装;
2.压装
3.控制器安装在电机体上;
4.打螺丝机锁紧产品壳体;
5.流至电液泵总成;
四、电液泵总成:
1.机械手拿取组装 人工上料组装;
2.三轴涂胶机点胶;
3.盖板压装;
4.激光打标;
5.打螺丝机锁紧产品壳体
检测:
压装力位移、uvw检测、定子检测、间隙检测、气密测试、电阻检测、性能测试;
所有工站由plc控制、可换型、每道岗位工序均有mes追溯功能;
